Da ledning for reservevann krysset fjord og fjell
Publicerad: 29 maj, 2026
Hvordan bygger man en reservevannsledning gjennom krevende fjell, utilgjengelig terreng og ut i Oslofjorden – når grunnforholdene viser seg å være noe helt annet enn forventet? Erfaringene fra Nesodden kommune viser hvor avgjørende fleksibilitet, samarbeid og metodevalg er i komplekse NoDig-prosjekter.
Temaet ble først presentert på Hallingtreff og senere omtalt i Hallingplasts Rørblogg. Artikkelen er en oppsummering av innholdet fra Rørbloggen, gjengitt med tillatelse. Hele originalartikkelen: Krysset fjord og fjell med tøff vannlending - fem ting kommunen lærte, ligger her.
Verdifull innsikt til VA-bransjen
Prosjektet med ny reservevannsledning til Nesodden viser at lange og teknisk krevende NoDig-prosjekter kan avvike fra opprinnelig plan - og likevel lykkes. Uforutsigbare grunnforhold, begrenset tilgjengelighet og høye krav til forsyningssikkerhet gjør tett samarbeid mellom byggherre, entreprenører og spesialleverandører avgjørende. Samtidig illustrerer prosjektet hvor viktig det er å involvere praktisk borekompetanse tidlig i planleggingen.
Nesodden kommune fullførte vinteren 2025/2026 en ny reservevannsledning over Oslofjorden – et prosjekt som både teknisk og logistisk utviklet seg til å bli langt mer krevende enn først antatt. Ledningen skal sikre vannforsyningen til kommunen via nytt høydebasseng på Varden, og inkluderer blant annet en 380 meter lang boring gjennom fjell ned mot sjøen.

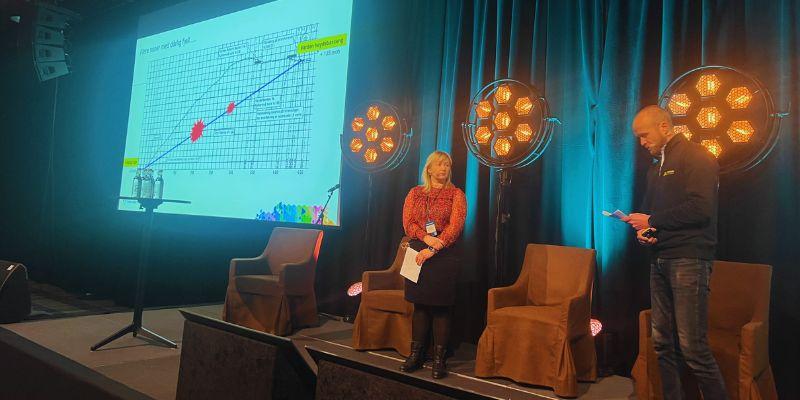

Prosjektet ble presentert av Louise Wiman i Nesodden kommune og Jens Edvard Dingstad i Fossum Anlegg AS under Hallingtreff, og senere omtalt i Hallingplasts Rørblogg. Erfaringene gir verdifull innsikt for kommuner, rådgivere og entreprenører som arbeider med krevende NoDig- og VA-prosjekter.
Fjellforholdene styrte prosjektet
Den største utfordringen viste seg å være fjellet. Opprinnelig var planen å gjennomføre hele boringen med hammerboring, men pilothullsboringen avdekket soner med dårlig fjell, langsgående slipper og store hulrom i traseen.
Det førte til flere metodeendringer underveis. Deler av opprømmingen måtte gjennomføres med raiseboring og rullekrone, kombinert med trekkraft fra sjøsiden. I praksis innebar dette både undervannsarbeid, dykkere og spesialtilpassede løsninger for å komme videre gjennom de svakeste sonene.
Prosjektet illustrerer en kjent, men ofte undervurdert realitet i fjellboring: Selv gode grunnundersøkelser gir ikke alltid et komplett bilde av forholdene som møter entreprenøren i full skala.
Tilgjengelighet påvirker både risiko og metodevalg

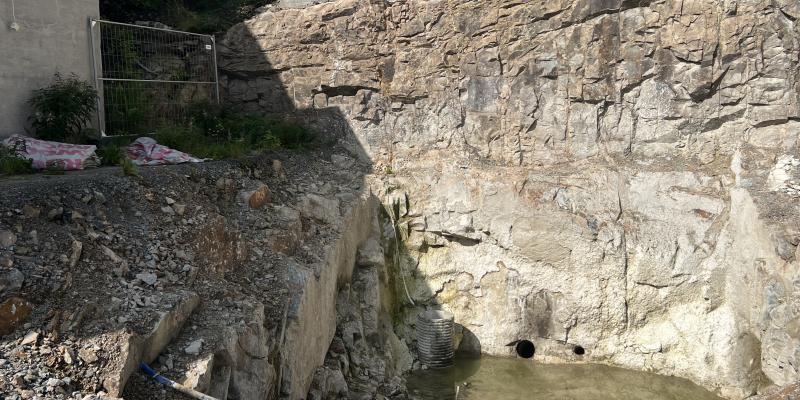

Boringsutslaget lå omtrent tre meter under vannflaten og var kun tilgjengelig fra sjøen. Det fantes ingen adkomst langs traseen, og terrenget ned mot sjøen var bratt og vanskelig.
Det gjorde overvåkning og kontroll spesielt viktig. Under arbeidet ble det etablert kontinuerlig visuell overvåkning av utslaget via undervannskamera og livestream fra sjøen. Dykkere bistod med både inspeksjon, montering av boreutstyr og undervannssprengning.
Prosjektet viser hvordan utilgjengelig terreng raskt kan gjøre standardmetoder utilstrekkelige, og hvor viktig det er å kombinere NoDig-teknologi med praktisk improvisasjon og tverrfaglig kompetanse.
Logistikk og støttefunksjoner blir kritiske
Store boreoperasjoner krever betydelige mengder spylevann. I dette prosjektet var behovet over 1 000 liter per minutt – mer enn det lokale vannverket kunne levere alene.
Løsningen ble å benytte eksisterende pumper fra et nærliggende slalåmanlegg. Selv om dette kan fremstå som en detalj, understreker det hvor avgjørende lokale ressurser og god samhandling kan være når prosjektforutsetningene endrer seg underveis.
Også innføringen av selve PE-ledningen krevde omfattende planlegging. Den 34 tonn tunge DN400-ledningen ble ført ned ovenfra mot sjøen for å utnytte tyngdekraften og redusere behovet for maritime operasjoner under trekking.
Før innføring ble traseen testet med et separat testrør, trekkraft ble overvåket kontinuerlig, og hver eneste skjøt ble kontrollert med kamerainspeksjon. Det viser hvor viktig detaljkontroll er når konsekvensene av feil blir store.
Viktige erfaringer for fremtidige prosjekter
Den nye reservevannsledningen er nå ferdigstilt og styrker vannforsyningssikkerheten på Nesodden betydelig. Prosjektet ble både dyrere og mer tidkrevende enn planlagt. Totalkostnaden nærmet seg 100 millioner kroner, og ferdigstillelsen kom omtrent to år senere enn den opprinnelige planen.
En av de viktigste erfaringene fra Nesodden kommune er behovet for tidlig involvering av entreprenører og spesialkompetanse – særlig i prosjekter med kompliserte grunnforhold og høy teknisk risiko.
I originalartikkelen oppsummeres fem læringspunkt for kommunen.
